耐火澆注料冬季施工電熱油汀暖棚法

文章出處:責任編輯:火龍節能查看手機網址
掃一掃!耐火澆注料冬季施工電熱油汀暖棚法掃一掃!
人氣:-發表時間:2017-11-24 15:00【

  摘要:為了加快高溫窯爐工程施工進度,確保工程質量,冬季耐火澆注料工程施工,采取電熱油汀暖棚法施工,高鋁水泥結合的耐火澆注料早期強度增長快,三天可超過耐火澆注料的受凍臨界強度,可及早進入下一工序施工,取得較好效果。耐火澆注料澆筑后要加強耐火澆注料構件的測溫工作,以便及時發現問題解決問題。

  關鍵詞:冬季施工、電熱油汀、暖棚法、受凍臨界強度。

  根據《建筑工程冬期施工規程》(JGJ 104-1997)規定,凡室外日平均氣溫連續5天穩定低于5℃,則此5天的第一天為進入冬季施工的起始日期;天氣轉暖后,持續5天的日平均氣溫穩定在5℃以上,則此5天的最后一天為冬施的終止日期。在冬施期間,不同的溫度階段應采用不同的冬施方法。

  如果暖棚內采用以前國內傳統火爐加熱的方法,一方面棚內火爐燃燒所產生的CO對工人的健康不利,另一方面棚內火爐燃燒對施工現場的防火不利,采用電熱油汀加熱的方法,避免了采用火爐加熱的多種不利因素。

  冬季施工前準備階段,首先成立冬季施工領導小組,并進行人員分工,明確各負責人崗位責任。同時做好冬施前技術準備和材料準備工作。

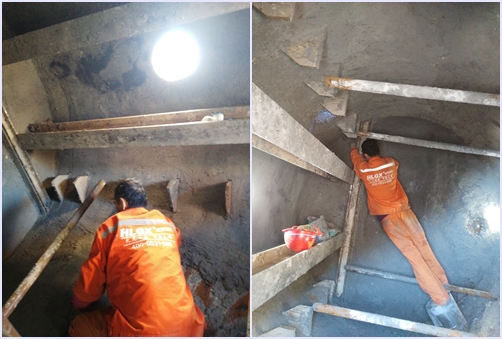

耐火澆注料冬季施工

HLGX耐火澆注料-工業爐保溫施工現場

  技術準備工作:包括對冬施測溫、試驗等人員的教育培訓,學習本工作范圍內的有關知識;與商品耐火澆注料攪拌站協商調整冬施階段耐火澆注料的配合比及耐火澆注料出罐溫度,以滿足工程施工的需要;暖棚內電熱器及電纜線的平面布置;提前收看天氣預報,防止寒流突然來襲,確定耐火澆注料適宜澆筑時間。

  材料準備工作:保溫維護結構,選擇單層防水帆布作為暖棚的外維護材料,頂板耐火澆注料上面保溫采用一層塑料薄膜加二層棉毯,棚內升溫加熱采用多臺2.5KW電熱油汀,二級配電箱一臺、三級配電箱多臺及各種規格的電纜線及時組織進入施工現場。

  根據耐火澆注料頂板熱工計算電熱油汀用量。

  冬施主要施工材料、工具如下表:

序號稱 規  格

1

防水帆布8
2
棉氈

3

塑料薄膜寬度1m
4
電纜44×90mm2+1×25 mm2
5
電纜4×35+1×16 mm2
6
橡套電纜3×10 mm2
7
橡套電纜3×2.5 mm2
8
二級配電箱
9
三級配電箱
10
電熱油汀2500W
11
防水插座
12
干粉滅火器
13
工作照明燈
14
溫度計-30℃~100℃
15
鐵絲14*

  冬施暖棚的搭設方法:暖棚外維護材料經比較,選用單層防水帆布較好,其優點是材料價格低,適用周轉次數少,且強度大、不透風,便于安裝。防水帆布維護搭設時利用頂板的模板支撐,以及施工外腳手架支撐為架體,在上層頂板處將防水帆布固定在外腳手架上,防水帆布圍護上部用14*鐵線與架體捆綁牢固,兩塊防水帆布之間要密實,用以保證冬季大風天氣外維護結構的安全穩定及密閉性。

  防水帆布維護上口不嚴處用兩層棉氈將其封閉密實,滿足冬期施工規范要求。暖棚出入口應設專人管理,以防封閉不嚴造成棚內熱量散失,棚內各點溫度均不得低于5℃,避免溫度下降或耐火澆注料局部受凍。板頂部耐火澆注料澆筑完畢,表面找平后立即覆蓋一層塑料薄膜,然后覆蓋兩層棉氈,薄膜起到阻止耐火澆注料水分蒸發作用,棉氈起保溫防凍作用。

  電纜線、配電箱、電熱油汀的選擇與布置:根據熱工計算確定。

  耐火澆注料澆筑施工前檢查防水帆布維護是否封閉密實,提前2-3小時將各臺電熱油汀全部打開進行加溫。耐火澆注料澆筑施工要滿足冬期施工規范要求,其耐火澆注料應優先選用硅酸鹽水泥或普通硅酸鹽水泥,氯鹽的摻量不得超過水泥重量的1%,澆筑時的出罐溫度不應低于15℃,入模溫度應大于5℃。暖棚內各點溫度均不得低于5℃,注意棚內濕度,經常觀察耐火澆注料是否有失水現象,若失水時,要及時采取增濕措施或在耐火澆注料表面灑水養護。

  加強耐火澆注料測溫管理工作,耐火澆注料澆筑后的測溫工作很重要,為了隨時了解和掌握各部位耐火澆注料在硬化過程中水泥水化熱所產生的溫度變化情況,防止耐火澆注料在澆筑、養護過程中出現內外溫差過大而產生裂縫,以便隨時采取有效措施,使耐火澆注料的內外溫差控制在允許范圍(25℃)內,確保耐火澆注料的施工質量。對耐火澆注料采用人工測溫的方法進行監測和控制。

  首先,測溫孔布置具有一定的代表性,能夠比較全面地反映耐火澆注料內溫度的變化情況,在耐火澆注料爐頂、爐壁邊緣和中間分別布置測溫點,測溫孔孔深為10~15cm。測溫時測溫儀表應采取與外界氣溫隔離措施,并留置在測溫孔內不少于3min。測溫孔用Φ16mm的PVC管預埋,在不同的部位留出。

  其次,測溫方法采用普通玻璃溫度計,測溫時按測溫孔編號順序進行測溫,每晝夜測溫不少于四次。耐火澆注料測溫從耐火澆注料澆筑完畢終凝時開始第一次測溫,在耐火澆注料溫度上升階段(終凝后至約第五天)每?jī)尚r(shí)測溫一次,在耐火澆注料溫度下降階段(約第6天至第14天),每6小時測溫一次,15天~21天每8小時測溫一次。及時填寫測溫記錄,及時向項目經理、監理工程師及業主匯報測溫記錄情況,特別在內外溫差及表面與大氣溫差超過25℃及溫度陡降超過10℃時,要立即向現場項目經理匯報,及時采取應對保溫覆蓋措施。

  采用暖棚法電熱油汀加熱施工,實踐證明工程質量取得良好效果。采用電熱油汀暖棚法施工,暖棚內距爐頂+0.5m處的最低溫度實測分別達到7℃和6℃以上,爐壁、耐火澆注料構件溫度實測分別達到10℃和 9℃以上,同條件耐火澆注料試塊三天分別達到強度等級36.9%和32.6%,但要求施工單位必須在耐火澆注料澆筑五天以后方可拆除電熱油汀和防水帆布。

  《建筑工程冬期施工規程》(JGJ 104-1997)規定,冬期澆筑的混凝土,其受凍臨界強度應符合:當普通耐火澆注料采用硅酸鹽水泥或普通硅酸鹽水泥配制時,應為設計的耐火澆注料強度標準值的30%,從上面測得同條件耐火澆注料三天的抗壓強度值分別為11.6MPa、10.98MPa、9.78MPa來看,其遠遠大于30%的規定,滿足《建筑工程冬期施工規程》 JGJ104-97要求。

  冬季施工現場要制定安全生產制度,落實安全責任制,嚴格按冬季施工方案、安全操作規程進行施工,做好安全檢查及做好記錄,加強對工人進行冬季施工安全教育和班前安全技術交底工作;臨時用電必須達到安全標準,用電設備要有安全防護措施,電工要持證上崗。

  暖棚內電纜線架空作業,嚴格按安全操作規程要求進行,工程項目部要采取有效措施并做好詳細的冬季施工方案,并嚴格按冬季施工方案進行施工;嚴禁電線、電纜線拖地發生漏電、斷電現象,造成人身安全事故;臨時接線不得使用裸線,所有電線、電纜線必須從三級配電箱接入,拆接電線必須由電工進行操作;暖棚內滅火器材要齊全,苫布等圍擋材料要使用防火阻燃材料。
